Z letom 2023 smo vstopili v programsko obdobje 2021-2027 ter začeli z izvajanjem že tretjega programa evropske kohezijske politike v Sloveniji, odkar smo članica Evropske unije.
V nadaljevanju so navedeni cestni projekti Direkcije za infrastrukturo, ki so ali bodo sofinancirani z EU sredstvi.

Kolesarska pot med Žalcem in Rogatcem

Skladno z ODLOČITVIJO O PODPORI št. V00024-1/MZI/0 za operacijo »Kolesarske poti Žalec–Rogatec« se odobri finančni prispevek iz Kohezijskega sklada kot prispevek Evropske unije in pripadajoči nacionalni prispevek kot prispevek Republike Slovenije za operacijo »Kolesarske poti Žalec–Rogatec«.

Operacija se izvaja v okviru Programa evropske kohezijske politike v obdobju 2021–2027 v Sloveniji, prednostne naloge 5: »Trajnostna (čez)regionalna mobilnost in povezljivost«, specifičnega cilja RSO 3.2 - Razvoj in krepitev trajnostne, pametne in intermodalne nacionalne, regionalne in lokalne mobilnosti, odporne proti podnebnim spremembam, vključno z boljšim dostopom do omrežja TEN-T in čezmejno mobilnostjo

Obdobje upravičenosti stroškov in izdatkov je od 1. januarja 2021 do 31. decembra 2024.

Skupna višina javnih sredstev, namenjenih za izvedbo operacije, znaša 14.645.741,00 evra, od tega podpora Evropske unije 12.448.879,85 evra (85 %) in nacionalni javni prispevek iz državnega proračuna 2.196.861,15 evra (15 %).

Vsebinski opis, finančni načrt in načrt kazalnikov so določeni v informacijskem sistemu e-MA2.

Predmet operacije je ureditev kolesarske poti med Žalcem in Rogatcem. Kolesarska pot je razdeljena na odsek Žalec–Celje in odsek Šentjur–Rogatec. V vmesnem območju je bila za zagotovitev zveznosti v finančni perspektivi 2014–2020 odobrena operacija »Kolesarska povezava Celje–Štore–Šentjur«, ki je v gradnji. Zgrajene bodo nove kolesarske površine, tam kjer to ni mogoče ali pa ni ekonomično bodo potekale na vozišču obstoječih, manj prometnih cest. Območje bo ustrezno označeno s prometno signalizacijo. Na odsekih z večjim nagibom nivelete so predvidena počivališča.

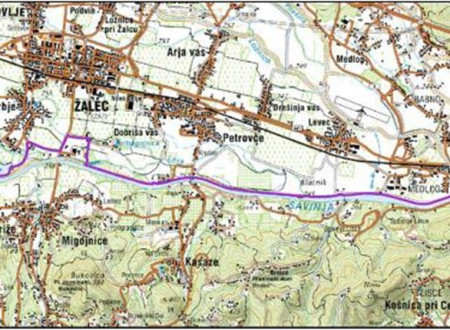

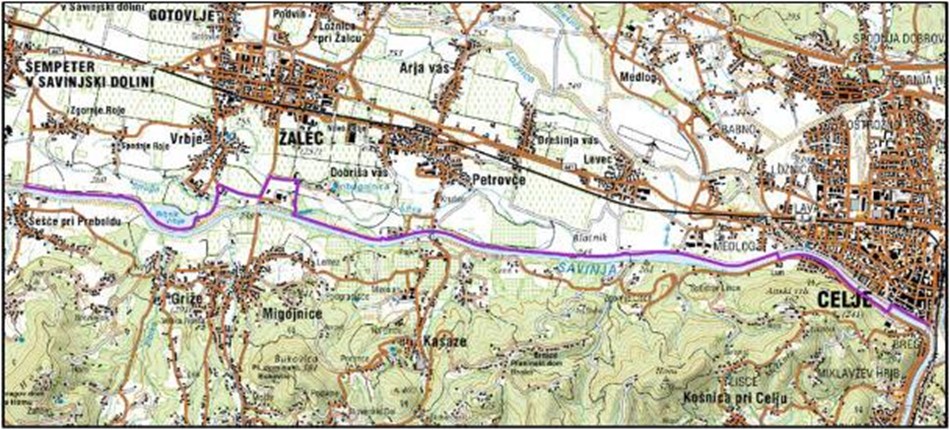

Začetek odseka Žalec–Celje je pri mostu za Šešče, konec pa je na Partizanski cesti na desnem bregu Savinje v Celju. Večina poti bo izvedena po visokovodnem nasipu na levem bregu Savinje kot novogradnja. Skupna dolžina kolesarskega odseka je 11,03 kilometra.

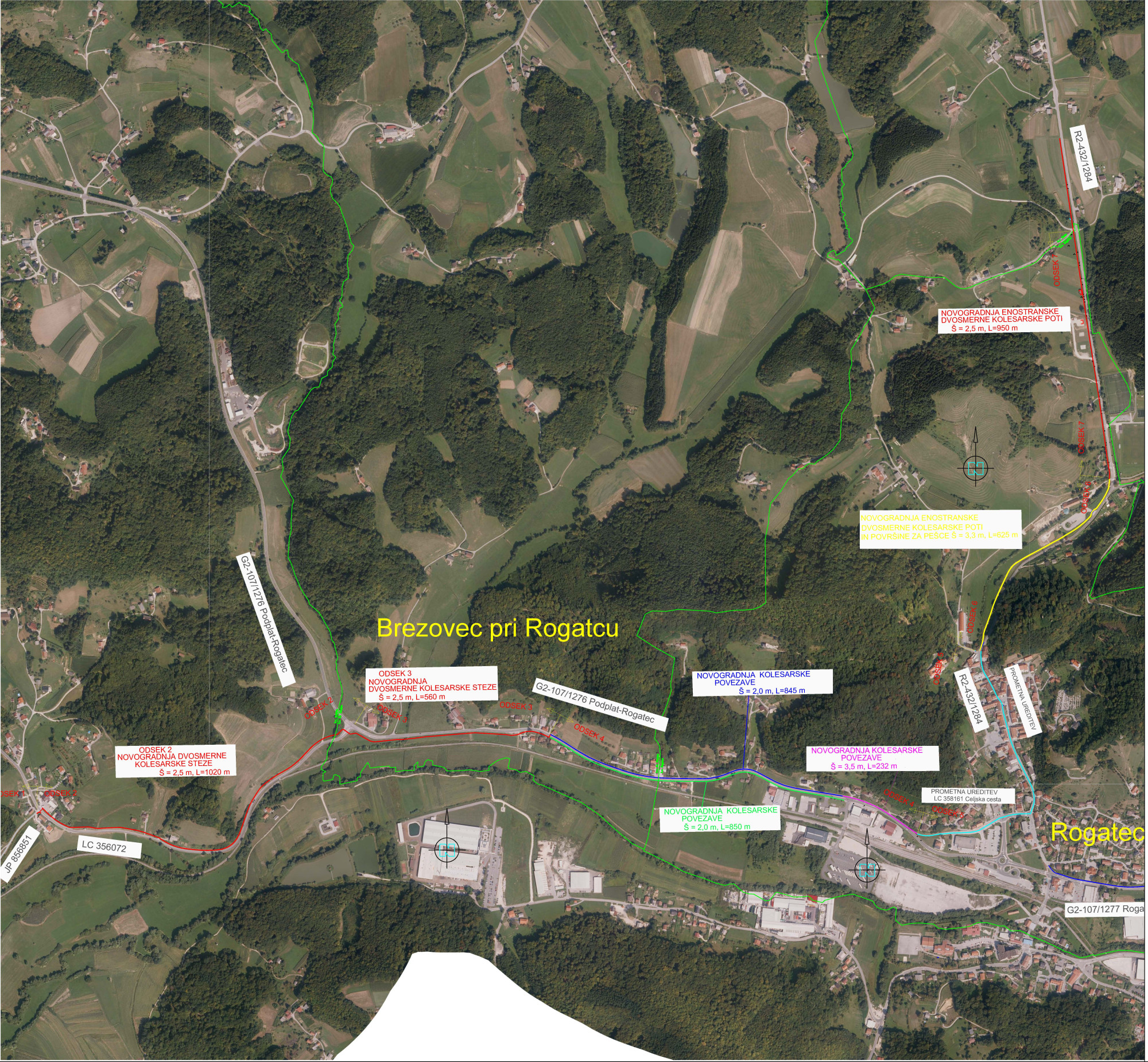

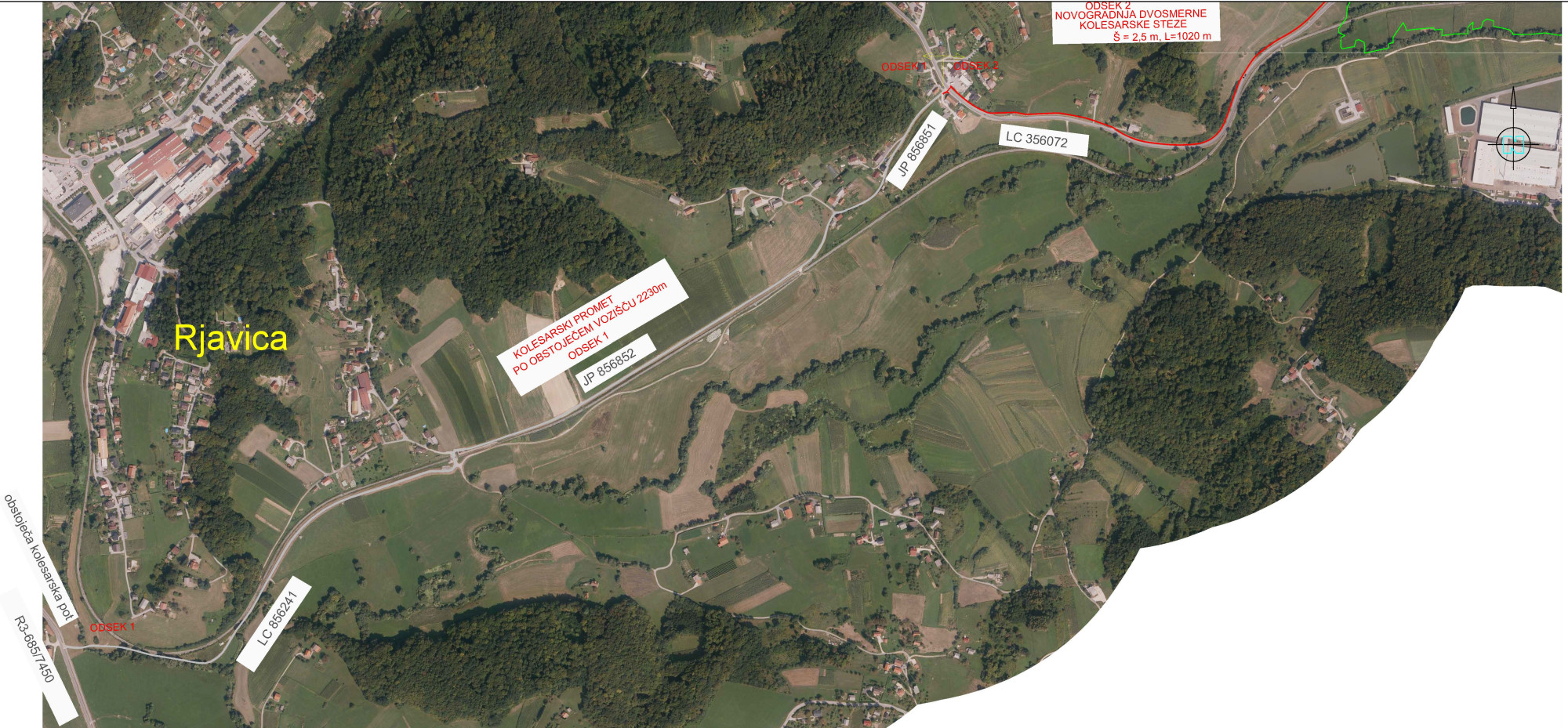

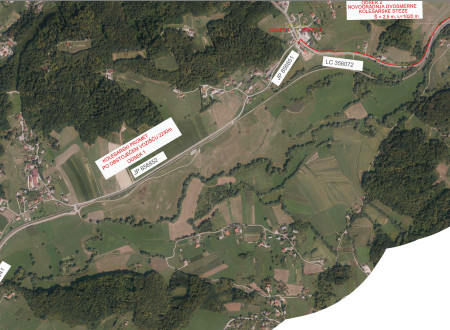

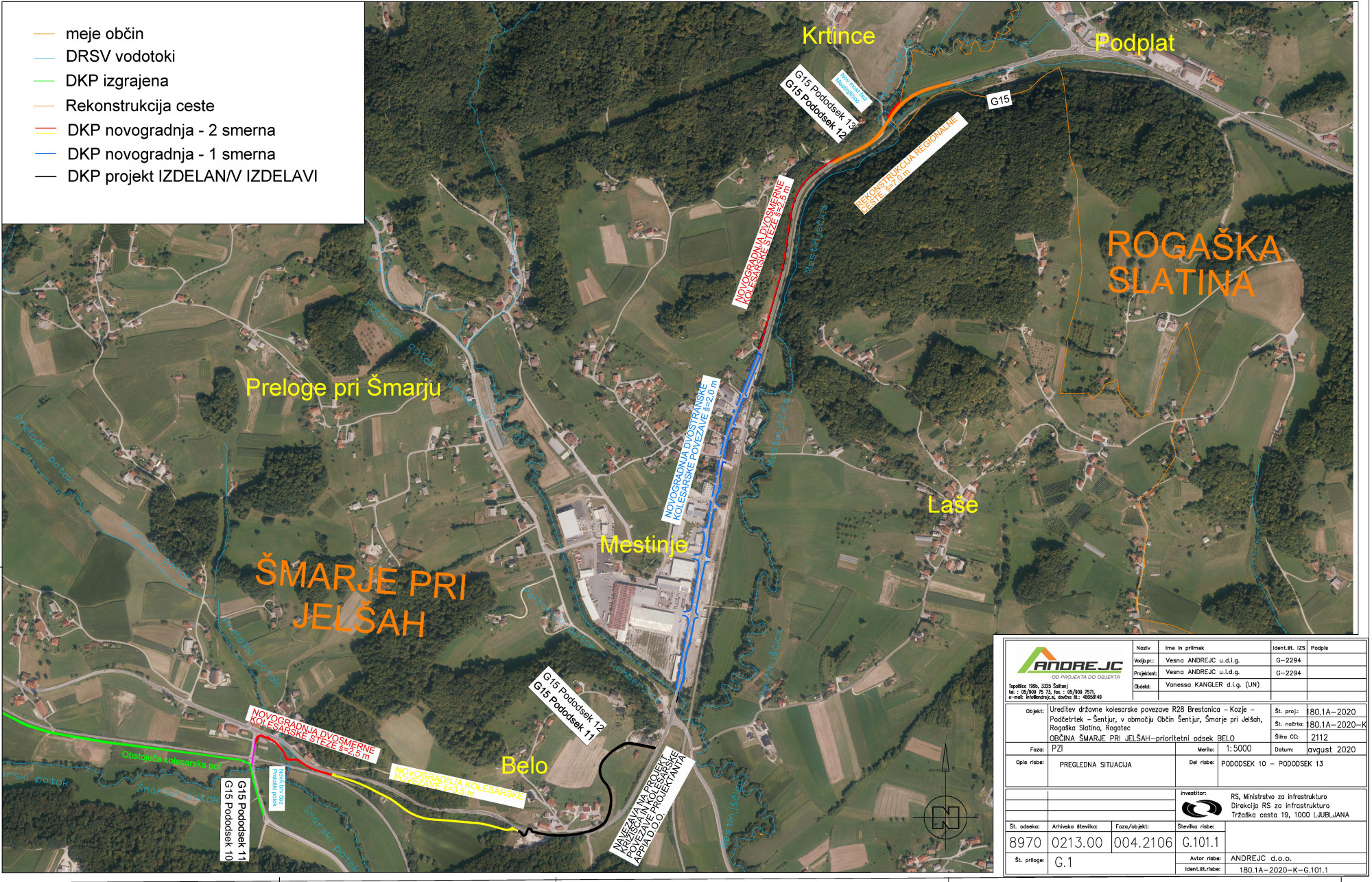

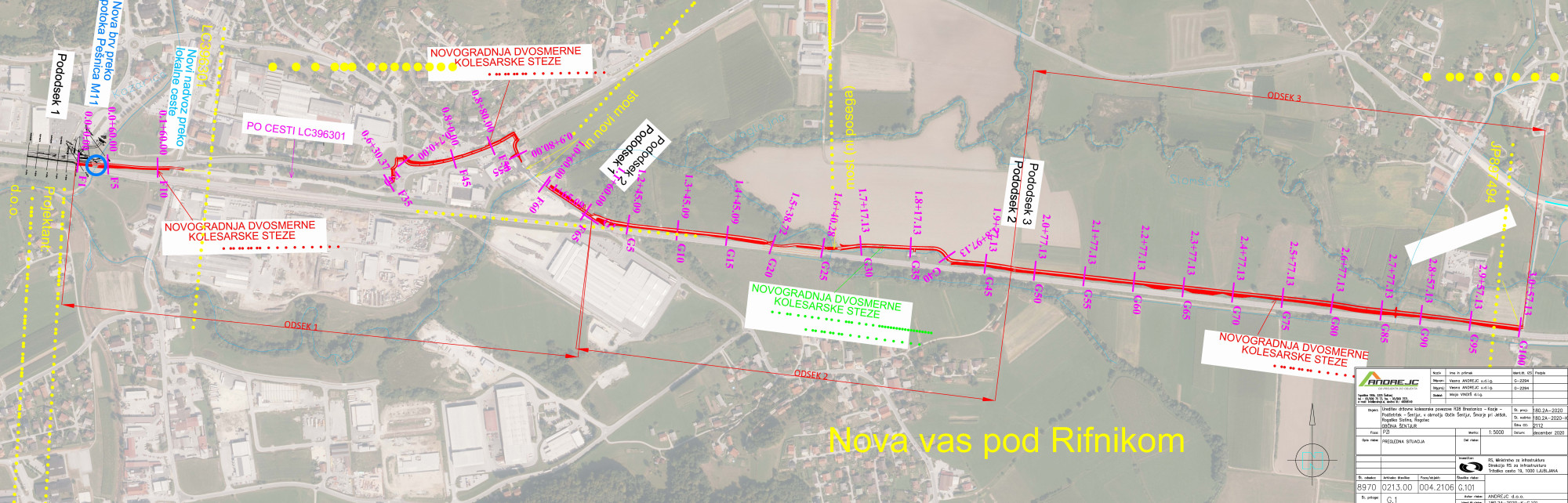

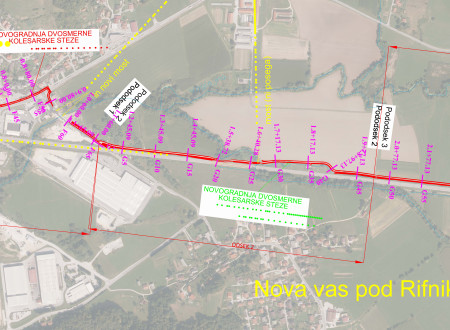

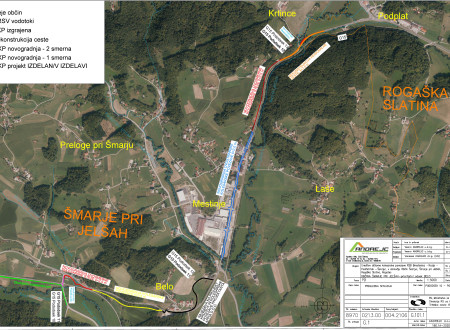

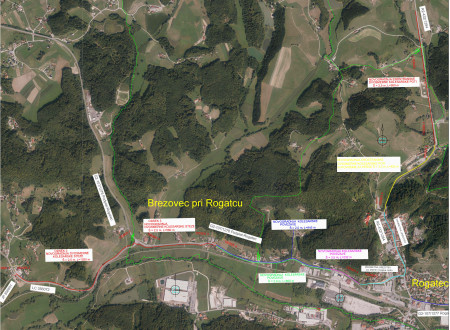

Odsek Šentjur–Rogatec se pri Šentjurju naveže na obstoječi projekt izgradnje kolesarske povezave Celje–Štore–Šentjur in konča pri Muzeju na prostem v Rogatcu. Kolesarska povezava je razdeljena po občinah. Skupna dolžina kolesarskega odseka je 16,04 kilometra.

Celotna kolesarska pot Žalec–Rogatec obsega 27,07 km, od tega je predvidena novogradnja 19,42 kilometra.
