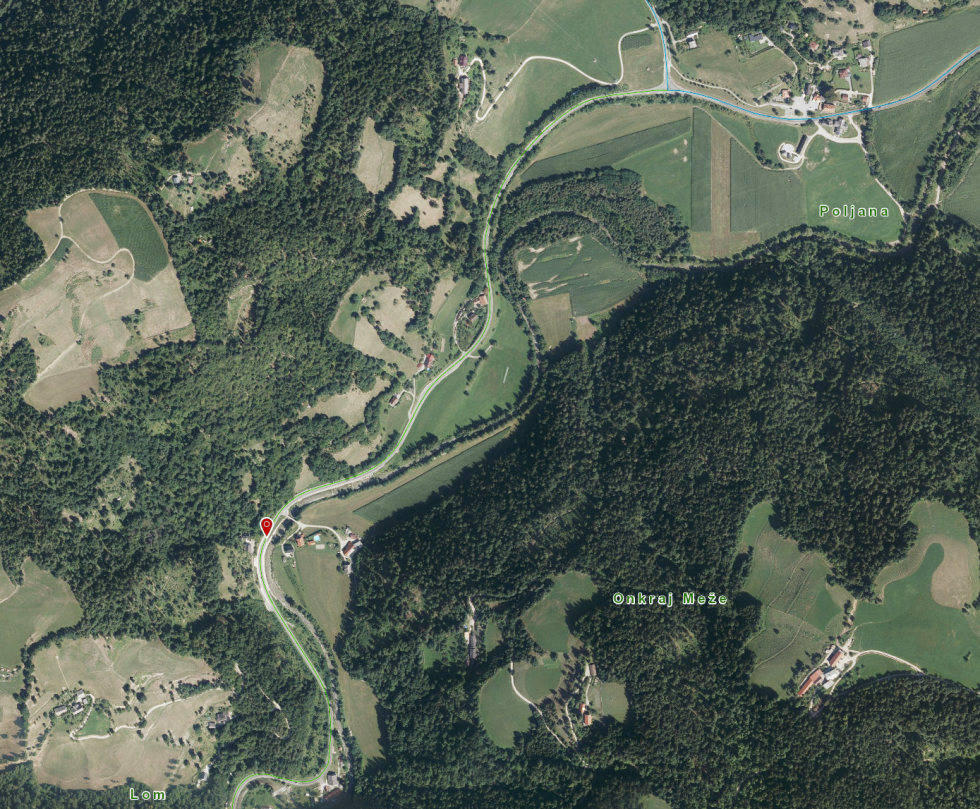

Sanacija spodnjega dela hudourniških grap na cesti Poljana–Mežica (Nužijev plaz)
Rdeče opozorilo zaradi močnega vetra
Agencija za okolje je zaradi močnega severnega vetra izdala rdeče opozorilo. Sunki vetra nad 100 km/h lahko lomijo veje, podirajo drevesa, odkrivajo strehe in povzročajo prekinitve v oskrbi z električno energijo. Gibanje na prostem je zaradi letečih predmetov lahko smrtno nevarno, zato pozivamo k povečani previdnosti.
Civilna zaščita je v visoki pripravljenosti. Uprava za zaščito in reševanje je preko regijskih centrov za obveščanje sprožila SI-ALARM, in sicer potisno sporočilo tretje stopnje. Opozorilo bo veljalo do 36 ur.
Napotki ob rdečem opozorilu zaradi močnega vetra
- ostanite v varnih, zaprtih prostorih,
- vrata in okna naj bodo zaprta,
- na prostem obstaja možnost smrtno nevarnih poškodb,
- ne vključujte se v promet, če res ni nujno potrebno,
- spremljajte meteorološka obvestila in opozorila ter informacije, ki jih posredujejo pristojne službe in organi.
Predvidena je sanacija v dveh fazah.
V pripravi je izvedbeni načrt prve faze, ki vključuje dimenzioniranje in določitev pogojev za izgradnjo stranskih masivnih kamnito betonskih zidov, tlakovane podlage prepusta, ležišč za prosto ležeče plošče ter statični izračun in delavniški načrti za izdelavo prefabriciranih plošč, prestavitev vodovoda in optičnega omrežja ter sistema za alarmiranje ob pomiku plazišča.
Vgradnja prefabriciranih plošč je možna 30 dni od izdelave. Glede na navedeno je začetek del na terenu predviden konec februarja. Dela prve faze pa bodo zaključena predvidoma v začetku maja.
Ves čas, do zaključka del prve faze, bo promet potekal izmenično enosmerno (polovična zapora).
Druga faza sanacije zajema utrditev brežin dveh hudourniških grap in postavitev dveh mrežnih pregrad. V teku je izdelava izvedbenega načrta za sanacijo hudourniških grap. Izvedba te faze je predvidena po zaključku prve faze (maja letos) in bo zaključena predvidoma v 90 dnevih.
V času del so predvidene občasne polovične zapore ceste zaradi dovoza in odvoza materialov.
Po izvedbi prve faze sanacijskih del bo ob normalnih vremenskih pogojih zagotovljena zadostna pretočnost materiala (blatnih tokov) skozi prepust v Mežo. Po zaključku druge faze pa bosta v primerih ekstremnih vremenskih pogojev mrežni pregradi zadržali presežne količine materiala (katere prepust ne bi mogel prevajati), hkrati pa bo zavarovan tudi stanovanjski objekt.
